甬境外引水工程建成后 每年供水增7亿方
稿源: 宁波日报  | 2006-10-12 06:46:37

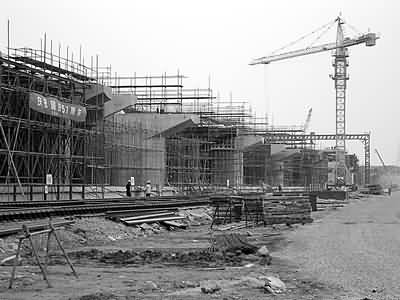

  图为建设中的曹娥江大闸枢纽工程。(王量迪摄)

  中国宁波网讯(记者王量迪)昨日,记者从市境外引水办获悉,我市境外引水工程目前进展顺利。

  宁波市境外引水工程由曹娥江至慈溪引水、曹娥江至宁波引水和钦寸水库等三大工程组成,总投资超过30亿元。作为浙东引水工程的重要组成部分,市境外引水工程是解决水资源制约我市经济社会可持续发展、确保2020年提前基本实现现代化的重要战略性工程,工程建成后每年可为我市增加近7亿立方米的水资源供给。

  曹娥江至慈溪引水工程全面动工

  曹娥江至慈溪引水工程起于曹娥江东岸上虞市,经过余姚市,至慈溪市,引水河道总长约89公里。这一引水工程自2004年立项以来,前期工作稳步推进。去年9月和今年9月,慈溪段和余姚段工程相继动工建设,上虞段已完成初步设计。该工程将于2007年建成,与曹娥江大闸枢纽同步发挥作用。

  按照设计,这一引水工程每年向上虞、余姚和慈溪分别配水1.1亿立方米、0.7亿立方米和2.4亿立方米,总投资接近12亿元。

  钦寸水库工程进入立项阶段

  钦寸水库工程是我市与新昌县合作建设的一座以防洪、供水为主,结合下游灌溉和发电的大型综合水利工程。这座总投资估算约20亿元的大型水库工程由钦寸水库和引水隧道组成,水库拟建坝址位于新昌县境内,水库总库容2.44亿立方米。水库建成后,通过长约23公里的隧道到达我市亭下水库,每年将使我市增加优质水1.29亿立方米,这相当于又给我市增加了一座大型水库。该水库工程项目建议书已于今年7月通过水利部水规总院的初步审查,预计本月底或下月初可上报水利部立项。

  此外,曹娥江至宁波城区引水工程也已全面启动。该工程利用正在建设中的杭甬运河,引水到宁波市区,年引水量为2.6亿立方米,目前方案设计研究报告已经编制完成。工程总投资估算3亿元,计划“十一五”期间开工建设。

  曹娥江大闸枢纽工程建设已近一半

  总投资13亿元,其中由我市投资1.5亿元的曹娥江大闸枢纽工程,是我国在强涌潮河口地区建设的第一大闸。该大闸建成后,将在闸上游形成长90公里的条带状河道水库,年平均可增加利用水量6.9亿立方米。

  这一枢纽工程自去年12月底动工以来,至今年9月底,累计完成投资5.81亿元,占总投资的44.7%。按照计划,该工程将于2007年9月底前完成闸门、液压启闭机安装,2007年10月至2008年6月完成堵坝工程。
