浙江首个风电场在慈溪风电场并网发电
稿源: 东南商报  | 2007-12-30 07:51:39

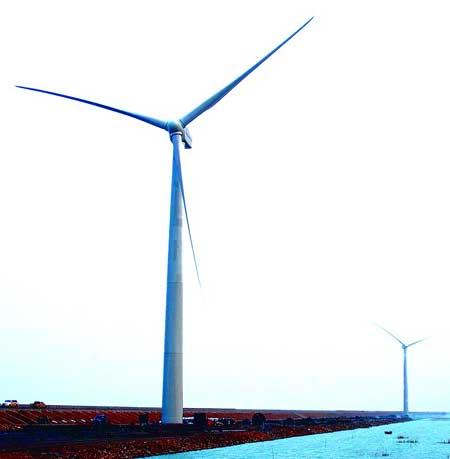

  图为慈溪风力发电场一角。通讯员邱国福摄

  中国宁波网讯 (记者薛智谊通讯员邱国福)昨天,慈溪风电场首批5台风能发电机组正式建成并进行了倒送电调试,今天2台风力发电机组将正式并网发电。这不仅仅是宁波首个风电项目,而且也是浙江省首次用风力发电。

  昨天在风电场上,工作人员正在为调试机组紧张地忙碌着。 “30日正式发电的还只有2台机组,但明年1月还将有3台并网发电,明年10月前其余28台陆续并网发电。”一位工作人员介绍。

  据了解,慈溪风电项目由长江新能源开发有限公司和慈溪风力发电有限公司合资开发,总投资约6亿多元,于2006年11月18日开工兴建,是我省新能源示范项目。风电场西起水云浦闸,东至徐家浦闸,北靠已建成的标准海塘十塘,南为九塘北沿养殖区,东西长约13公里,南北宽约1.5公里,安装33台1.5兆瓦的风能发电机组,总装机容量49.5兆瓦,年发电量约1亿千瓦时,理想状况下可供2万至3万户居民家庭用电。风力发电还产生良好的环保效益,全部风电机组建成投入运行后,每年可节约标准煤4万多吨,少排放温室气体9479吨,减少灰渣12万余吨,同时可节约用水2588万立方米。

  据了解,风力发电的成本比火电要高,每千瓦时达0.85元,这么高的价格市民用得起吗? “我们更看重的是社会效益,风电发多少我们会上网多少,绝不会让市民多掏电费。”宁波电业局营销处有关负责人告诉记者,供电部门会大力支持包括风电在内的新能源发电,将无条件全额收购,然后按普通火电价格出售。尽管供电部门会有所亏损,但风能是可再生能源,而且没有污染,电力部门将积极支持推广。

  除了慈溪风电项目外,象山檀头山和鹤浦风力发电项目已进入实质性建设阶段,这3个项目全部建成后每年可发电1.5亿千瓦时左右。
