宁波的电力部门千方百计抢修电网
稿源: 宁波日报  | 2008-01-31 08:56:38

  中国宁波网讯(记者王岚实习生秦羽通讯员邱国福赵波)为缓解严峻的电力形势,我市电力部门千方百计组织人员开展清理、抢修工作。今天,首批电力抢修技工将奔赴110千伏蔡嵩线事故现场开展抢修,预计工程将在春节前结束,届时可大大缓解北仑区的供电压力。220千伏海北线今天即可修复,象山供电可靠性可由此得到保障。目前,其他各项重要抢修工作方案也已基本完成。

  据宁波电业局统计,截至昨天上午11时,宁波电网共有5条关键的500千伏线路故障跳闸,有3条重要的220千伏线路故障停运,2条110千伏线路故障跳闸,低压线路受损23.85千米、倒杆26基,已恢复低压线路8.35千米,恢复电杆1基。

  面对突如其来的险情,宁波电业局自上而下紧急动员起来投入这场战斗。28日下午,省电力公司专家组第一时间赶赴海拔近500米的倒塔现场进行了巡查分析。29日下午,省电力公司专家与宁波电业局有关负责人一起商谈,初步明确了500千伏线的抢修方案。

  宁波送变电建设公司承担着我市220千伏及以下的送变电工程调试和设备技术改造任务。为尽快完成抢修任务,该公司不惜代价组织施工力量:一方面在全省范围内调集技工,另一方面联系已回家的技工,以确保电力抢修的后备之需。据悉,首批外援嘉兴技工30余人已于29日晚抵甬,今天起他们将与宁波送变电本地职工40余人一起展开110千伏蔡嵩线抢修。目前,220千伏线路的抢修计划已经完成,人员落实,抢修材料已下单定制。根据后续工作需要,与宁波送变电公司有长期合作关系的80余名四川籍技工将于正月初三前后乘飞机前来参加电网修复工作。

  因故跳闸的220千伏宁海变至象北变导线,事故前期清理工作已经完成,今天上午10时由宁波电业局送电线路工区实施停电抢修。

  500千伏线路由省送变电工程公司主持修建。目前受山上恶劣气候影响,受损铁塔暂时无法立即修复,电力部门已经着手做好抢修准备工作,一旦具备条件则全力抢修。

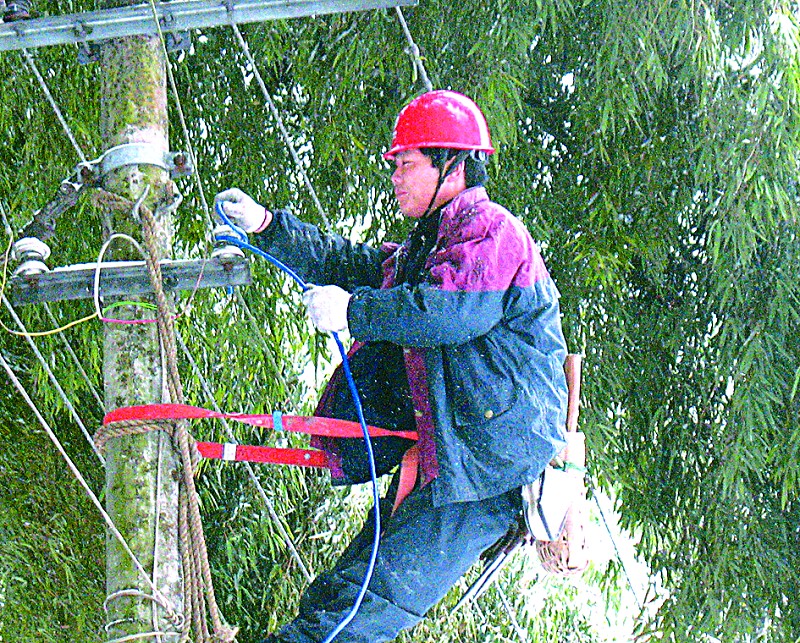

图为昨天电力抢修人员正在现场抢修损坏线路。 (胡春华 严 龙 章燕飞 摄)
