"绿色通道"轨道交通先行项目全部投运
稿源: 宁波日报  | 2009-06-10 08:36:05

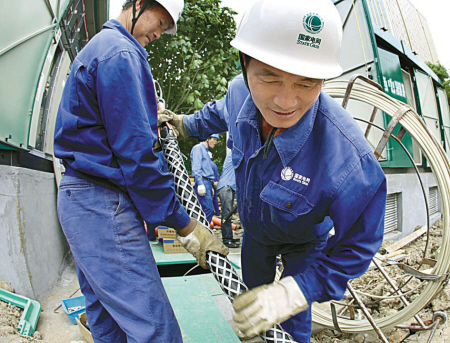

  昨天,江东供电局工程技术人员正在轨道交通一号线福明路站工地安装临时箱式变压器和电缆敷设。  (胡建华 许 苹 摄)

  中国宁波网讯 昨天上午,30位电力工人将2台400千伏安箱式变压器平稳安装在轨道交通福明路站施工围挡内,今天这些箱变将正常通电,至此我市轨道交通江东段先行节点用电项目全部投运。“这些箱变安装完成后,工程用电、施工人员的生活用电,将全部得到满足。”施工现场江东供电局副局长仇钧告诉记者,轨道交通江东段先行节点用电项目主要涉及世纪大道站和福明路站两站点7个出口的4台400千伏安施工箱变安装和10条10千伏线路敷设割接。

  记者昨天在福明路站施工现场看到,施工护栏、围挡均已搭建好,不少电力工作人员采用发电机发电,在现场进行电缆敷设。

  为了全力确保本月底轨道交通江东段开工正常用电,该区供电局开辟“绿色通道”,采取特事特办。记者了解到,上月中旬世纪大道站2台施工用箱变安装从报装到最后运行,只用了3天时间,比原来缩短了12天。而4天之内安装完成的200千伏安的临时箱变,为中铁十九局承建的轨道交通1号线VI标段工程节约了整整一个月时间。

  据江东供电局工程部经理朱鸿介绍,轨道交通1号线江东段涉及正在运行的19条10千伏电缆迁建最终方案已于上周确定,包括福明路站5条,世纪大道站5条,太古桥、七里垫桥等9条。目前关于各条电缆迁建的土建工程正抓紧进行,预计半个月内电缆迁建将进入实质动工阶段。(见习记者冯 瑄 通讯员周 蕾 叶伟海)
