中国宁波网讯 昨天上午,宁波电业局变电修试工区十多名电力工人正在加快进行新乐变电所断路器设备更换。这是宁波迎峰度夏前最后一次大规模检修。从7月15日开始,宁波电网除市政重点工程建设、新建项目投产外,不再安排“计划停电”。
据变电修试工区的负责人介绍,新乐变电所改造已陆续进行多年,这次是用两个月时间对两个已有15年“工龄”的断路器进行更换。220千伏新乐变电所主要担负江东和鄞州区变压供电,这次改造之后,该变电所的供电可靠性将大大提高。
为确保居民和企业在夏季用电高峰不停电,供电部门从年初开始安排检修计划。在新变电所改造之前,220千伏镇海湾塘变电所、鄞州下应变电所、宁海跃龙变电所等较大规模电网改造已经完成。
记者了解到,7月15日之后,宁波电业局变电修试工区将主要安排一些消除隐患、带电测试等常规性的工作,这些工作不会导致线路停电。在7、8、9三个月内,不会做大的技术改造,无特殊情况线路不会停电。
计划停电由大规模检修等造成,是事先计划好的。通常而言,计划停电会在媒体刊登停电通告。(宁波日报见习记者冯 瑄 通讯员王幕宾)

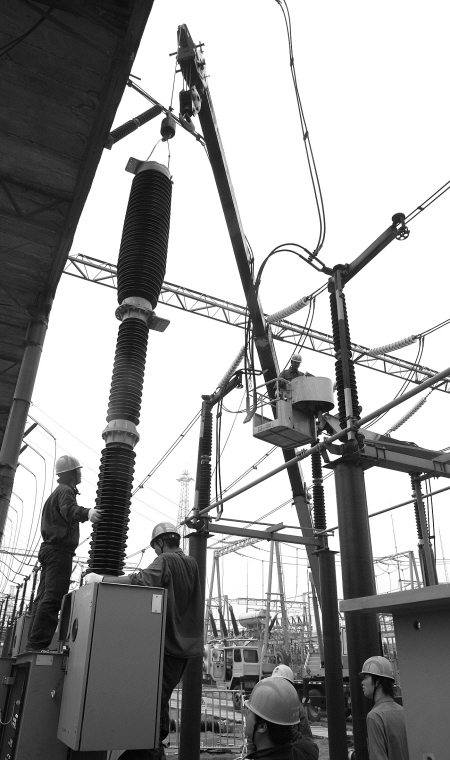

右图为电力工人正在检修电网。
(冯 瑄 王幕宾 摄)
