宁波“最难”电力线路迁建两月顺利完成
稿源: 宁波日报  | 2011-04-17 08:54:53

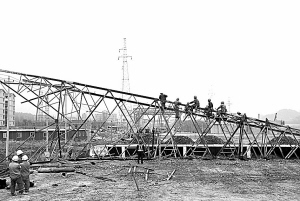

图为电力线路迁建现场。(许亮亮 冯 瑄 摄)

  中国宁波网讯 记者日前从宁波电业局送电线路工区获悉,为配合象山港大桥连接线工程建设,位于工程规划范围内的110千伏蔡嵩线原线路完成拆除,至此,配合工程建设的两条110千伏电力线路迁改工作全部完成。作为近几年迁建难度最大的电力线路,蔡嵩线共耗时两个月完成迁建。

  象山港大桥连接线工程的建设对象山融入宁波半小时交通圈,改善投资环境,推进海洋经济意义重大。在大桥连接线鄞州段有两条110千伏线路(下甲线和蔡嵩线),一条与连接线交叉跨越,造成通车安全距离不够;另外一条位于规划的公路地址上,直接影响连接线公路建设。

  为确保大桥连接线顺利推进,按照大桥工程指挥部的统一安排,两条110千伏电力线路去年初开始迁建,当年上半年完成下甲线的迁改。自今年2月蔡嵩线迁建正式启动至今,共耗时两个月完成了迁改和拆旧。新建铁塔17座,新架线路7公里,拆除退役线路7.3公里,拆除退役铁塔25座。

  “蔡嵩线可算得上近几年迁建难度最大的电力线路,山区立塔架线十分不易,单是牵引道就开辟了10多公里。”施工负责人徐海明说,为绕开大桥连接线和附近的居民区,蔡嵩线的改造基本在山区里完成,山上线路迁建有两大难度。一是塔料运输难。由于没有公路,140多吨的塔料需要靠最原始的人力扛到山上,徒步登山40分钟的路程要走上两个多小时。二是牵引架线难。由于新立的14座铁塔大都位于不同山头,其中有5处铁塔之间的距离超过400米。为使两座山头的铁塔之间能架上牵引线,需要人工砍伐大片竹木开出牵引道,由工人扛线徒步翻越山岭。

  (宁波日报记者冯 瑄 通讯员许亮亮 潘文鹏)
