中国宁波网讯 昨天下午,随着最后一组闸刀更换完毕,位于北仑的220千伏江南变电所改造一期工程基本完成,明天起开始正常投运,逐步恢复供电。作为宁波电网今年最大规模的改造工程,“手术”后的江南变电所将更“强壮”,确保今夏北仑及舟山的部分区域用电顺畅。
位于北仑地区的220千伏江南变电所建造于上世纪90年代初期,可以称得上是宁波“元老”级的变电所。由于地理位置的特殊性,多年来受到沿海潮湿空气等因素影响,变电所内的部分电气设备老化锈蚀严重,造成绝缘度降低,设备运行不稳定。

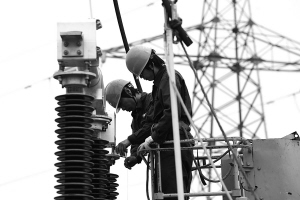

“特别是闸刀,用了20年,不少老旧生锈,有的无法正常打开。”施工现场,工程项目经理王斌指着高空中正在更换闸刀的工作人员向我们介绍。
记者了解到,此次改造是今年宁波电网规模最大的变电所改造工程。由于220千伏江南变电所主要为北仑及舟山部分区域供电,涉及到的停电范围广,工作难度大,因此在改造过程中,电力部门采取两条线路轮流停运方法,保证改造过程中不对居民的用电造成影响。
在正常情况下,如此大规模的变电所改造需要30天左右的时间。为了尽可能减少停电时间,宁波电业局修试工区派出了3辆吊车和5台升高车,轮流作业,施工速度提高了近一倍,工期缩短了一半。“220千伏江南变电所的改造拉开了迎峰度夏前电网检修的大幕。”工区副主任王绪军说。
据悉,除220千伏江南变电所外,迎峰度夏前,供电部门将陆续改造220千伏象北变电所、220千伏邬隘变电所和220千伏新乐变电所等12个工程,均计划在用电高峰到来之前竣工并投入使用。
宁波日报记者冯 瑄 通讯员王幕宾
