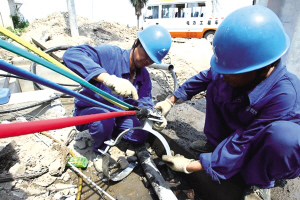

昨天中午11时,39℃,三伏天的烈日烘烤着大地,阳光令人睁不开眼。在江北区庄桥街道孔家村,电力工人们站在一根根15米高的电杆上高空作业。为了配合宁波铁路枢纽新建北环线工程的铁路高架施工,宁波电业局正对穿越铁路高架的线路进行“上改下”施工。
宁波铁路枢纽新建北环线工程北接萧甬铁路,南通甬台温铁路,全长3.99万米。受铁路高架延伸影响,宁波电业局将完成江北区内8段总长4900米架空线路拆除和2950米的地下电缆铺设,目前工程已经进展一半。
“庄桥这一段共有6根架空电杆与设计的铁路高架工程‘撞车’,我们要把架空线改为地下电缆,为市政工程打通经脉。”宁波电业局配网公司工程部副经理朱鸿边抹着汗水边说:“‘上改下’工程要求停电作业,但你看这大热天,如果停电对老百姓来说太遭罪了。”该工程原计划停电时间为当天7时30分至14时30分,为尽可能减少停电对孔家村的影响,40名电力施工人员凌晨3时起床,4时30分开始全长270米的地下电缆铺设和原230米的架空线路拆除工作。
“一!二!三!”炎炎烈日下,头顶安全帽、身着蓝色工作服的电力工人喊着号子,齐心协力将两根15米的钢管杆立起来。工程负责人包炳樟身上厚厚的施工服湿得淌下水来,他喘了口气说:“今天还不算最热,有点风,不错!预计12点半以前能提前送电。”
中午12时12分,改造工作提前完成,恢复送电。6根阻碍铁路高架前进的电杆不见了,230米架空线被完整拆除,取而代之的是270米地下电缆。40名脸庞乌黑、浑身湿透的电力工人,陆续汇集到电力工程车边,训练有素地收拾完工具,咕咚咕咚喝起了绿豆汤。
