新闻

报料热线:81850000

您当前的位置 : 中国宁波网  >  新闻中心  >  首页精彩图片
世界在建最大水电工程正式开始蓄水
2021-04-08 09:58:46 稿源: 人民日报客户端云南频道

  近日,记者从三峡集团白鹤滩工程建设部(下称“建设部”)了解到,白鹤滩水电站这一世界在建最大水电工程正式开始蓄水,首批机组投产发电开始了全面冲刺。目前大坝31个坝段中已有22个坝段浇筑到顶;地下厂房、泄洪洞等主体工程土建部分已全部完工,满足蓄水发电要求;首批投产发电的机组总装均已完成,正在进行调试。

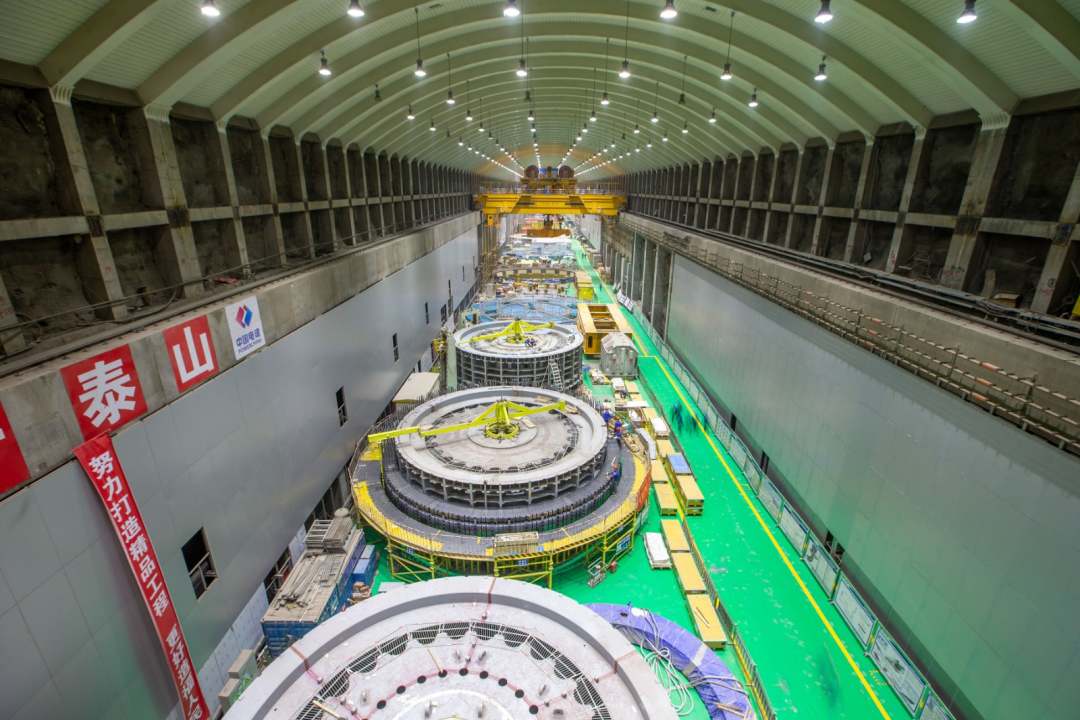

张禾 摄

  大坝导流底孔下闸是库区蓄水的标志性节点,开始蓄水后下游生态流量能否得到保障,蓄水期间大坝、地下厂房和泄洪洞等主体工程剩余施工环节是否会受到影响?针对以上问题,记者从建设部得到了权威解答。

  “目前大坝6个导流底孔中,1至5号导流底孔已完成下闸,上游库区水位开始持续抬升。”建设部大坝项目工程师冯博告诉记者,“为保障下游区域生态环境所需流量,6号导流底孔保持开启。”

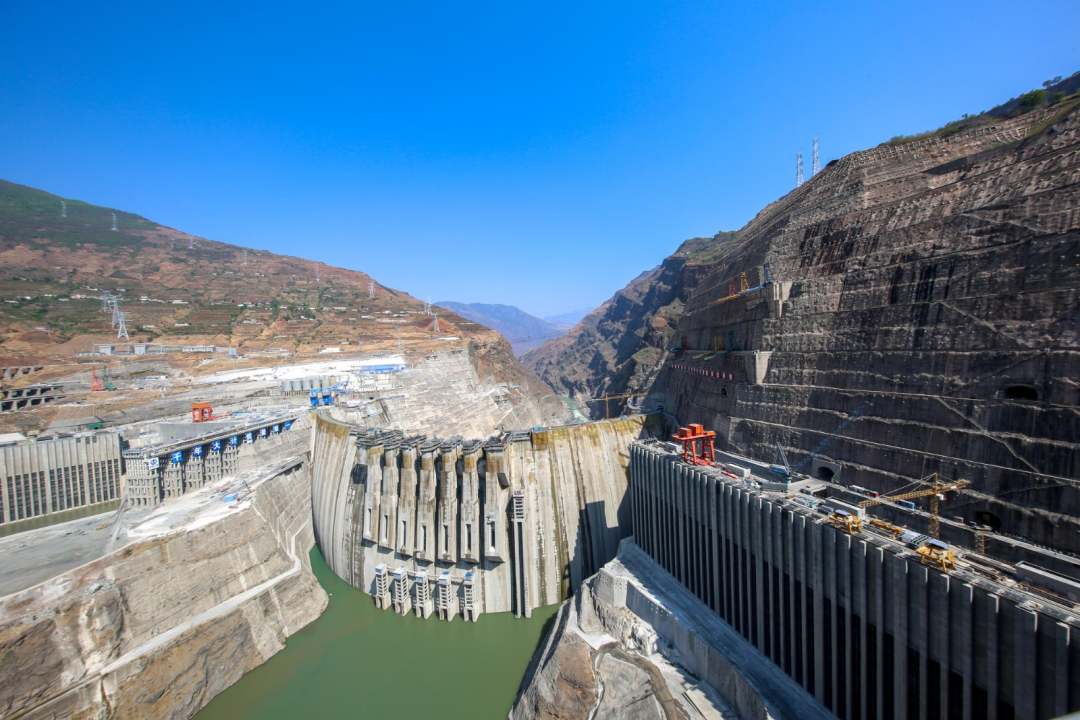

张勇 摄

  白鹤滩水电站大坝布置6个导流底孔,作为导流洞下闸封堵后的临时导流通道。导流底孔的底板高程为630米,单个底孔宽5.5米,高12米,长度约65米,单孔设计最大泄洪量每秒1100立方米。其中6号导流底孔上下游各设一个闸门,1至5号导流底孔只有上游设置闸门。

  在谈到导流底孔下闸后是否对后续施工产生影响时,建设部相关部门都表示,目前与蓄水相关的施工部位均已满足节点要求:大坝去年6月已具备挡水条件,预计今年5月中下旬全线浇筑到顶;引水发电系统已完成进水塔快速闸门下闸,与首批投产机组对应的尾水部位正在进行充水试验;泄洪洞已全部完工,转入收尾阶段;计划首批投产的百万千瓦机组也将在5月份开展有水调试,送出工程等项目进展顺利。各部位剩余施工均不会影响蓄水,也不会受到蓄水的影响。据悉,白鹤滩水电站成立了蓄水发电现场指挥部,建立蓄水全过程企地沟通机制,确保蓄水发电各项工作步调一致、万无一失。

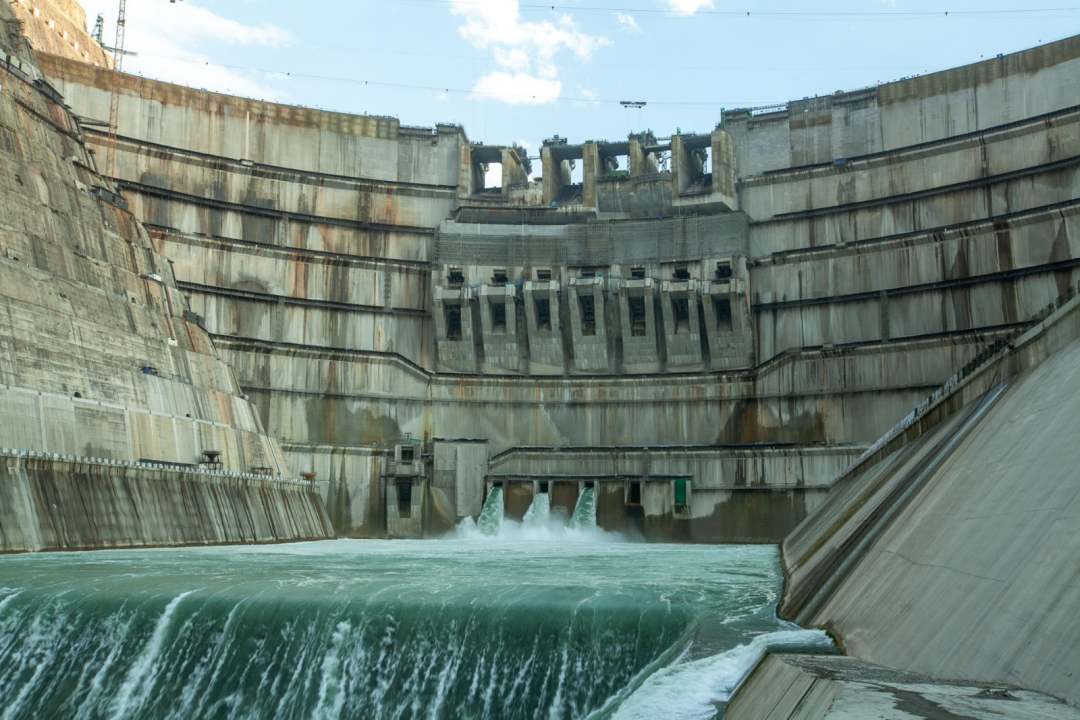

张勇摄

  白鹤滩水电站位于四川省宁南县和云南省巧家县交界,是三峡集团在金沙江下游投资建设的四座梯级电站中的第二级,总装机容量1600万千瓦,建成后是世界第二大水电站。白鹤滩水电站将于2021年7月实现首批机组投产发电,预计2022年7月完成全部机组投产发电。

编辑: 应波纠错:171964650@qq.com

扫一扫,中国宁波网装进手机

中国宁波网手机版

微信公众号

中国宁波网(宁波甬派传媒股份有限公司)版权所有(C)

Copyright(C) 2001-2021 cnnb.com.cn All Rights Reserved

互联网新闻信息服务许可证:3312017004 信息网络传播视听节目许可证:1104076

违法和不良信息举报电话:0574-81850000 举报邮箱:nb81850@qq.com

世界在建最大水电工程正式开始蓄水

稿源: 人民日报客户端云南频道 2021-04-08 09:58:46

  近日,记者从三峡集团白鹤滩工程建设部(下称“建设部”)了解到,白鹤滩水电站这一世界在建最大水电工程正式开始蓄水,首批机组投产发电开始了全面冲刺。目前大坝31个坝段中已有22个坝段浇筑到顶;地下厂房、泄洪洞等主体工程土建部分已全部完工,满足蓄水发电要求;首批投产发电的机组总装均已完成,正在进行调试。

张禾 摄

  大坝导流底孔下闸是库区蓄水的标志性节点,开始蓄水后下游生态流量能否得到保障,蓄水期间大坝、地下厂房和泄洪洞等主体工程剩余施工环节是否会受到影响?针对以上问题,记者从建设部得到了权威解答。

  “目前大坝6个导流底孔中,1至5号导流底孔已完成下闸,上游库区水位开始持续抬升。”建设部大坝项目工程师冯博告诉记者,“为保障下游区域生态环境所需流量,6号导流底孔保持开启。”

张勇 摄

  白鹤滩水电站大坝布置6个导流底孔,作为导流洞下闸封堵后的临时导流通道。导流底孔的底板高程为630米,单个底孔宽5.5米,高12米,长度约65米,单孔设计最大泄洪量每秒1100立方米。其中6号导流底孔上下游各设一个闸门,1至5号导流底孔只有上游设置闸门。

  在谈到导流底孔下闸后是否对后续施工产生影响时,建设部相关部门都表示,目前与蓄水相关的施工部位均已满足节点要求:大坝去年6月已具备挡水条件,预计今年5月中下旬全线浇筑到顶;引水发电系统已完成进水塔快速闸门下闸,与首批投产机组对应的尾水部位正在进行充水试验;泄洪洞已全部完工,转入收尾阶段;计划首批投产的百万千瓦机组也将在5月份开展有水调试,送出工程等项目进展顺利。各部位剩余施工均不会影响蓄水,也不会受到蓄水的影响。据悉,白鹤滩水电站成立了蓄水发电现场指挥部,建立蓄水全过程企地沟通机制,确保蓄水发电各项工作步调一致、万无一失。

张勇摄

  白鹤滩水电站位于四川省宁南县和云南省巧家县交界,是三峡集团在金沙江下游投资建设的四座梯级电站中的第二级,总装机容量1600万千瓦,建成后是世界第二大水电站。白鹤滩水电站将于2021年7月实现首批机组投产发电,预计2022年7月完成全部机组投产发电。

纠错:171964650@qq.com 编辑: 应波
