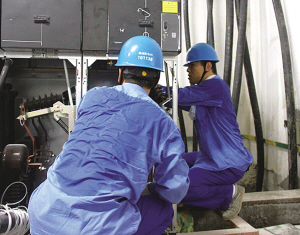

电力人员正在进行送电前的最后调试。(高磊鸣 冯 瑄 摄)
初秋的甬城已微有凉意,然而庆丰桥南侧和丰创意广场地下配电室内,闷热依旧,空气中弥漫着尚未散去的油漆味和塑胶味。昨天中午,12名电力工人进行着空气开关的最后调试,届时和丰创意广场正式送电,为广场10月20日开园吹响了“冲锋号”。
“啪!啪!……”昏暗的地下室内,跳闸声有些沉闷。“这是‘门跳’测试,是送电的重要环节。”电力人员虞伞的讲解极富专业性,测试作业劳动强度虽不比安装作业,但对注意力集中要求更高。
环顾地下室,有12个配电房,每个配电房里安放着高压柜,在柜上的指示灯前,电力线路走向一目了然。“配电房就像整个广场的‘电力粮仓’,为广场的电梯、写字楼、商店等输送电力。”经过盛夏三个月的监督作业,宁波电业局配网公司工程部副经理朱鸿的脸变得又黑又亮。
作为宁波实施“中提升”战略的重要平台,和丰创意广场是宁波“制造名城”向“设计名城”转变的重要基地。为了不拖广场开园“后腿”,在最为炎热的6月至9月,电力师傅们“赶早、抢晚”,原本需要三四个月的工期缩短至1个半月。
朱鸿说,和丰创意广场地下室共有配电房12间,26台变压器,各类变压器柜子300个,它们控制着广场34万平方米建筑的用电。为了提高供电的可靠性,配网公司采取三电源供电方案,新敷设三条高压电缆,其中任何一条线路都能单独满足广场用电需求。
“前段日子在室外拉电缆、在室内做电缆头,师傅们的衣服每天都是湿漉漉的,很辛苦……”和丰创意广场相关负责人杨献伟补充道。
说话间已近正午。“这几天天气凉快,做起事来也顺手很多,不像前两个月身体一动人就乏。”李师傅擦了把脸上的汗水,灌下半杯水后打趣地说,“预计中午广场送电后,可以不用再陪蚊子吃午餐了。”
