象山公屿变电站进行设备调试 11月投产
稿源:
中国象山港
2011-09-30 11:00:57报料热线:81850000

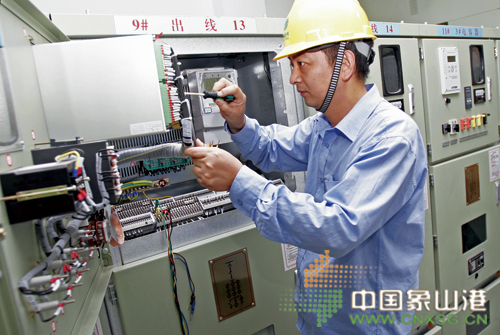

图为工作人员调试继电保护装置。(记者 周科 摄)
县重点工程110千伏公屿输变电,目前已进入设备调试阶段。昨天,在公屿变电站,20名工作人员在紧张进行主变试验、继电保护装置调试。
在产业区管委会和大徐、涂茨镇政府的大力配合下,公屿变路经杉木洋村的输电线路政策处理已经完成,目前正在抓紧输电线路基础建设,争取在一个月内完成立塔架线工作,确保11月份正式投产。(记者 郭媛媛 通讯员 蒋勇)
