宁波电业局助杭甬高铁建设纪事:打通高铁“生命线”

http://www.cnnb.com.cn  中国宁波网   2013年07月04日 07:33   【 】 【打印
0

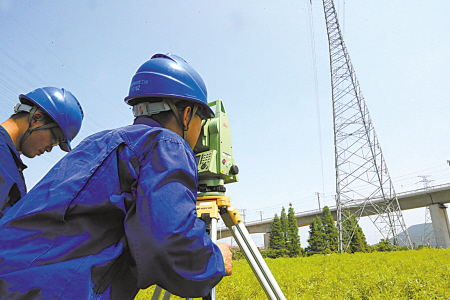

  通过全站仪仔细测量塘驼洪、塘骆塘线与高铁电力牵引线的交叉跨越距离,确保安全。

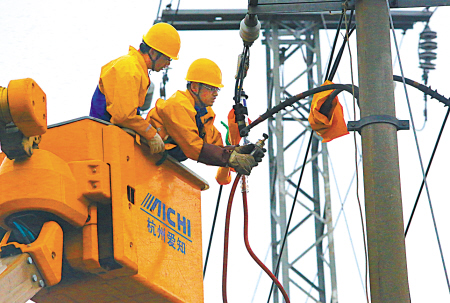

  不停电拆线保障高铁通车安全。

  7月1日,杭州至宁波的杭甬高铁正式开通运营。至此,宁波到杭州缩短至50分钟,到上海缩短至1小时40分钟,到南京缩短至2小时20分钟,上海、杭州、南京、宁波城市间形成“1至2小时交通圈”,长三角城市上演“同城效应”。

  在迎接这样一个跨时代到来的背后,有那么一群电力人,他们在无数的不眠夜里,在新春佳节团聚的时刻,用行动和汗水,完成了史无前例的线路迁改、高风险等级变电站迁建、牵引站电力供应和上千移民的用电保障。

  是这样一群默默的电力人,他们攻坚克难,一次次突破工期紧、任务重的“重围”,用心打造坚强电网,为宁波迈入高铁时代提供强劲的电力引擎。

  19个月,22条高压线路完成迁改,比原计划提前两个半月。

  “这样的迁改速度在宁波电力史上是从来没有的。”回顾4年前杭甬高铁电力线路迁改,宁波电业局运维检修部主任工程师曹炯十分感慨。

  在省电力公司全力支持和协调下,2010年10月22日,从设计到施工,配合杭甬高铁的宁波电网22条110千伏及以上输电线路迁改工作全部结束,共涉及500千伏线路2条,220千伏路8条,110千伏12条,包括新建杆塔42基,拆除杆塔44基,架设新线长度达15.4千米,拆除旧线长度达14.2千米。

  正常来说,一条电力线路迁改周期为一年,此次22条线路迁改要同时推进,并要在2010年底完成,难度可想而知。

  为防止在架线或拆线施工中,导线意外掉落,通常需要在导线下方的跨越物附近搭设跨越架,并铺设网罩,称为“封网”。“在电气化铁路上方进行封网,对施工难度和各环节协调工作均提出了很高的要求。”项目经理王戍说。

  更难的是,由于杭甬高铁与萧甬铁路平行,封网工作又只能在无火车通行的条件下开展,为了不影响萧甬铁路的运行,所有线路的迁改都要在晚上12点至凌晨3点火车班次密度最低的时间段里进行。

  那是44个不眠之夜……

  “在凌晨深夜施工,这点苦倒不怕。最难的还是作业地点太特殊,施工时间受到了严格限制。倘若我们没有及时在规定时间内完成施工,火车又开过来了,后果是难以想象的。”王戍说。

  为确保施工顺利进行,宁波电业局与铁路部门加强沟通和配合。“施工具体落实在哪辆火车通过后开始”,“下一班次火车何时到来”,这些现场施工时间的指挥工作以及预警工作由铁路部门来担任。宁波电业局事先在人员分工、环节衔接等方面作了严密的部署,确保一个环节都不出差错。
