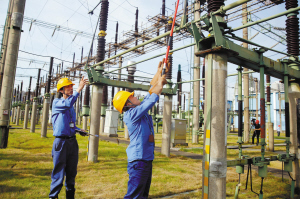

工作人员正在对宁西变电站设备验电。王幕宾摄
5月17日,220千伏宁西变电站所有设备设施停止运行,这座宁波市区最老的“电力心脏”将退役进入改造阶段。明年底,在它的原址将建起一座崭新的220千伏智能变电站。据悉,在改造期间,宁波中心城区供电会暂时变得“脆弱”,供电部门已经制定了其间的保供电措施。
“元老”变电站终于等到“歇脚提升”
220千伏宁西变电站位于中山西路与机场路交叉路口向北约600米。这座1980年9月建成投运的变电站,是宁波市区第一座220千伏变电站,堪称“元老”,曾经担负向宁波主城区用户供电的重任。
上世纪70年代,宁波只有110千伏变电站,城区供电主要靠110千伏的江东变电站。“由于供电严重不足,工厂一周时间里经常开三停四或者供四停三,居民用电也是经常得不到保证,于是才有了宁西变电站的建设。”宁西变电站原站长忻斐积回忆道。
去年3月20日,220千伏澄浪输变电工程投入运行,宁波电网在市中心最核心位置终于有了一个电源点。去年12月26日,220千伏育才变电站投入运行。宁西变电站终于迎来了“歇歇脚自我提升改造”的时机。
改造期间保供电方案已经制定
供电部门介绍,宁西变电站退役改造期间,中心城区110千伏电网网架削弱严重,供电维持“脆弱”平衡。
宁波供电公司电力调度控制中心主任李丰伟说,宁西变电站一直担负着海曙中西部、江北部分、鄞州部分的供电,它所供应的电力负荷,占海曙区的35%、江北区的10%以及鄞州区的近5%,现在它停运了,它所承担的供电就转移给其他220千伏变电站和110千伏变电站,这加重了它们的供电压力。“正常情况下用电是没问题,但一旦发生挖断电缆等突发事故,电力无法维持平衡,就会造成停电。”李丰伟说。
为了确保此次改建工程万无一失,宁波供电公司采取风险管控措施,组织落实宁西变电站全停改造期间保供电方案,进行模拟演练。据悉,事故调度预案已经做好。
宁波供电公司表示,改造期间要度过今明两年两个夏天的用电高峰,如果遇到限电,将先让企业做好有序用电,以保证居民用电。
改造后的智能变电站土地节约一大半
供电部门计划在原址重建一个新的220千伏智能变电站,名字还叫宁西变电站,计划2016年底投产。
据介绍,新的宁西变电站占地面积仅12.2亩,比现在的占地少了69.88%,且是半户内变电站,与海曙西部区块的整体开发建设相协调。
改造后的新宁西变电站装机容量将达到72万千伏安,比现在增长50%,将大大增加宁波市区供电能力与可靠性。□宁波晚报 记者 吴明京 通讯员 王幕宾
