宁波电业局助杭甬高铁建设纪事:打通高铁“生命线”

http://www.cnnb.com.cn  中国宁波网   2013年07月04日 07:33   【 】 【打印
0

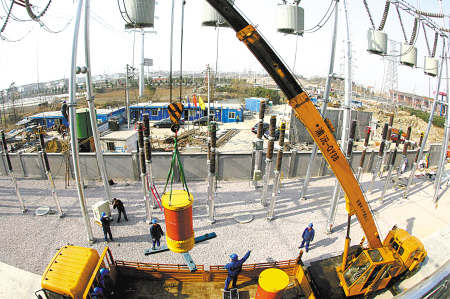

  220千伏屯山变电站迁建现场。

  事件回放

  “双保险”迁改首条500千伏线路

  2010年2月8日,经过送电线路工区一上午的紧张走线查验,500千伏北姆线117号塔至119号塔改造段工程完成竣工验收。该条线路也是为配合杭甬高铁而改造的首条500千伏线路。

  117号、118号和119号这三基杆塔原先均为直线塔,如果只是采取单纯升高的措施,尽管施工难度小,但倘若其相邻档距出现断线事故,势必会使这个交跨段的导线驰度下垂,从而影响交跨段的安全通车距离。此次改造采用了“双保险”措施,对118号塔进行升高,117号塔和119号塔进行直线塔改耐张塔。大大提高了交跨段杆塔的稳定性与安全性。

  2011年2月27日,为杭甬高铁“让道”的宁波220千伏屯山变迁建工程投运。同年3月底,新屯山变电站向西600米处,25年“工龄”的老屯山变电站被拆除,建设杭甬高铁余姚北站广场。

  这是全省首例220千伏变电站迁建。

  原220千伏屯山变是浙江余姚市中心及东北部区域的枢纽变电站,连接着7座110千伏变电站。它的易地改建涉及到负荷转移、停电割接、电网安全等重大问题。

  2009年12月,220千伏屯山变迁建工程开工建设。

  2010年11月,新屯山变开始电气安装工程。

  那个冬天,宁波下了四五场雪。

  面对恶劣的环境和紧迫的工期,变电项目部员工自编口号鼓舞士气:“狼的精神,寒天出动永不言败;豹的速度,快速反应马上行动;雁的团队,目标一致,合力促进。”

  冬夜冽冽寒风中,主变负责人范小明通宵值班后,只休息了一个小时,又继续工作。很多施工人员得了重感冒,脚上长冻疮,仍坚持施工。

  新屯山变投运后一个月,两座屯山变之间负荷转移涉及的电网运行风险为最高的五星级。宁波电业局组织基建、生产、安监、调度等相关人员多次协调、讨论,优化割接顺序,减少用户停电,制订了周密的割接方案。

  屯山变电站的易地改建,不但排除了杭甬高铁余姚北站建设的最大障碍,而且随着变电容量的增大,新的变电所建成后进一步改善了余姚北部地区的供电状况。
