免费邮箱 注册
您当前的位置 :中国宁波网 > 新闻中心 > 宁波新闻 > 科教·卫生 正文

宁波电业局助力杭甬高铁建设纪事 打通高铁"生命线"

http://www.cnnb.com.cn  中国宁波网   2013年07月04日 08:41   【 】 【打印
0

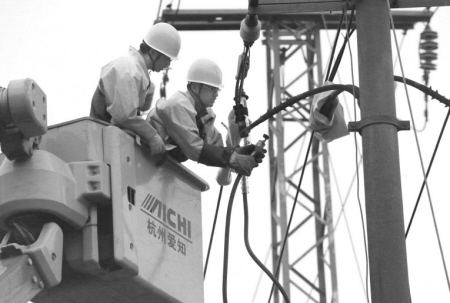

  2013年6月26日早上6点,宁波电业局员工在海曙区胜丰路,对杭甬高铁旁边的10千伏广安N234线进行不停电拆线工作,保障高铁通车安全。

  7月1日,杭州至宁波的杭甬高铁正式开通运营。至此,宁波到杭州缩短至50分钟,到上海缩短至1小时40分钟,到南京缩短至2小时20分钟,上海、杭州、南京、宁波城市间形成“1至2小时交通圈”,长三角城市上演“同城效应”。

  在迎接这样一个跨时代到来的背后,有那么一群电力人,用行动和汗水,完成了史无前例的线路迁改、高等级变电所迁建、牵引站电力供应和数千移民的用电保障。他们攻坚克难,一次次突破工期紧、任务重的“重围”,用心打造坚强电网,为宁波迈入高铁时代提供强劲的电力引擎。

  迁改线路——

  铁路穿梭中44个不眠夜

  19个月,22条高压线路完成迁改,比原计划提前2个半月。

  “这样的迁改速度在宁波电力史上是从来没有的。”回顾4年前杭甬高铁电力线路迁改,宁波电业局运维检修部主任工程师曹炯十分感慨。

  2010年10月22日,从设计到施工,配合杭甬高铁的宁波电网22条110千伏及以上输电线路迁改工作全部结束,共涉及500千伏线路2条,220千伏线路8条,110千伏12条,包括新建杆塔42基,拆除杆塔44基,架设新线长度达15.4千米,拆除旧线长度达14.2千米。

  正常来说,一条电力线路迁改周期为一年,此次22条线路迁改要同时推进,并要在2010年底完成,难度可想而知。

  为防止在架线或拆线施工中,导线意外掉落,通常需要在导线下方的跨越物附近搭设跨越架,并铺设网罩,称为“封网”。“在电气化铁路上方进行封网,对施工难度和各环节协调工作均提出了很高的要求。”项目经理王戍说。

 [1] [2] [3] [4] [5] 下一页
编辑: 郭静
