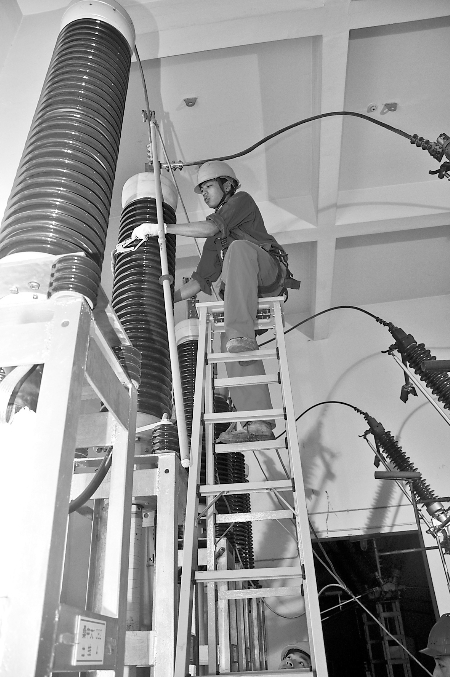

在110千伏大河变开关室内,电力工人正在解开桑中线出线电缆头。唐瑾瑾摄

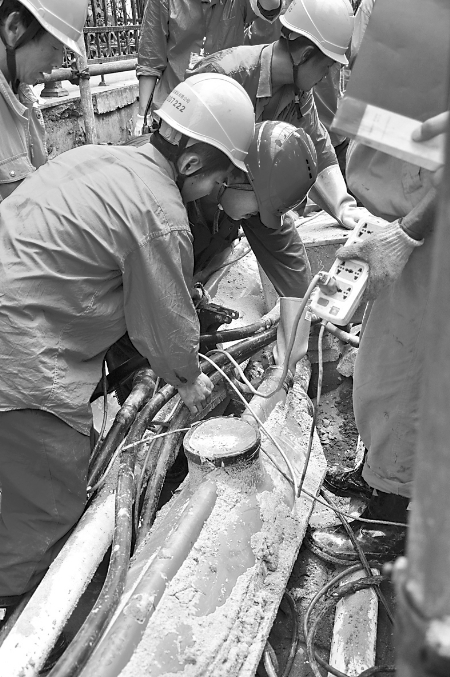

电缆割接现场,电力工人正对带电运行电缆做保护隔离工作。唐瑾瑾摄
劳模先锋成引领
众志成城谱赞歌
施工现场,总有这么一个身影让大家充满斗志。他是浙江省电力公司劳模、宁波送变电建设公司电缆安装队副队长叶甍。
施工前,他带领班组骨干制订了三套停电施工方案,包括详细的安全措施、危险点注意事项、保供电措施,尽可能缩短线路停电周期;最后,在各部门专题讨论会上选取一套最优化的停电施工方案。
施工过程中,哪里有困难,叶甍总是第一个冲上去。他将现场作业与“叶甍劳模工作室”建设结合起来,就地实训,在实际工作中大幅提升队员们的技术水平。
6月22日(施工第一天)晚上7∶00,电缆安装队队部办公室灯火通明,忙了一整天的两位电缆班班长和几位骨干围坐在一起,一边吃着盒饭一边讨论当晚的工作安排。
叶甍说:“根据最新的气象预报,今晚有暴雨橙色预警,由于中心区限行,还有3盘大型电缆盘必须在今天半夜就位,不然就会影响整个工期的进度……”
23∶30,大雨瓢泼。在大河变场地附近,一台50吨的吊机挥舞吊臂,在雨中艰难移动。昏暗的灯光下,几位施工者在大雨中指挥、挂钢丝绳……1个小时后,3盘电缆在大河变场地内就位。
6月23日,端午节。80名电缆班员工一大早就开始对桑中1082线合计4.8公里长的老电缆清空。大雨一点没有停歇的迹象,十多台水泵都来不及将电缆沟体里的水排出。电缆班员工站在及膝的水深处,尽管每人穿着雨衣,但雨水伴着汗水,不一会儿每个人就像从水里捞出来一样。直到晚上6∶00,老电缆全部清空。电缆班员工在精疲力竭中度过一个不寻常的端午。
7月14日下午,110千伏桑山线电缆改迁进行最后一项工作——护套试验及核相工作。然而,施工人员突然发现3号接头井至110千伏大河变方向的B相电缆护套试验不合格,在采取了一系列常规处理方案后,直到傍晚5∶00结果仍不如人意。
副队长叶甍、高试班班长张进与其他工人围坐一起,马上分析故障原因,讨论试验方案,决定采用声测定点法查找,在电缆路径上逐点排查。
晚上9∶00,电缆上仍未发现放电现象。此时,天空下起大雨,趁着避雨间隙,大家仍继续反复推敲、分析故障。
张进说:“我断定电缆本体护套没有问题,是不是我们疏漏了什么?”这时,工作负责人张泽猛忽然提出,在3号接头井处还有一段5米长的旧的同轴电缆,问题会不会出在那?于是,施工人员立刻挖开互联箱下的线缆通道,果然是B相同轴电缆外护套出现了破损。大家立刻对该同轴电缆进行修复,再次试验时顺利通过。
23∶00,雨还在下。施工人员有条不紊地收拾完工器具,坐上工程车,渐渐地消失在夜幕中……
通讯员唐瑾瑾 东南商报记者薛智谊
