宁波首条海底电缆“登陆”石浦檀头山岛

http://www.cnnb.com.cn  中国宁波网   2014年03月28日 07:02   【 】 【打印
0

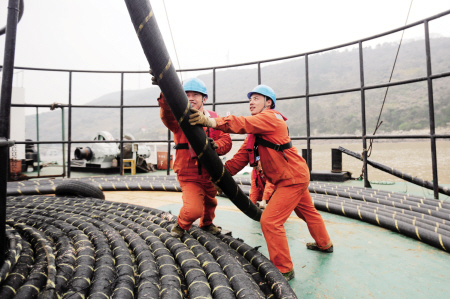

  工人在敷设海底电缆。通讯员王幕宾摄

  昨天12时,宁波电网首条海底电缆“登陆”象山石浦檀头山岛的风电场。至此,檀头山岛风电场海底电缆敷设全线完工,为风电场的并网投入运行扫清了重大障碍。

  檀头山岛风电场共建设30台单机容量850千瓦风电机组,总装机规模2.55万千瓦,按计划将在4月份正式投运。电场建成投运后,每年可节约标准煤2万吨,减少二氧化碳排放量5.2万吨,减少扬尘7494.6吨。

  该风电场以35千伏电压等级并入110千伏鹤岛变电站,需要敷设海底电缆4.05公里、陆上架空输电线路7.3公里。这条海底电缆是宁波电网首条,它的敷设也是宁波供电公司首次“试水”,为此,建设人员克服了渔船过往频繁、风急浪大、不规则洋流、施工有效期短等综合不利因素。

  在海底电缆“登陆”后,海底电缆和陆上电缆将开始对接,终端安装、电缆耐压试验也将推进。据了解,象山供电公司还计划在檀头山岛新建1座35千伏变电所,将清洁能源化为源源不断的电动力,满足岛上生活用电和旅游发展用电需求。□记者 吴明京 通讯员 杨毓 蒋勇 程文英
