宁波电网迎来施工高峰 四个区域供电能力增强

http://www.cnnb.com.cn  中国宁波网   2014-11-07 07:01:30   稿源: 中国宁波网-宁波晚报
0
新闻热线:13777110707  【 】 【打印
宁波电网迎来施工高峰

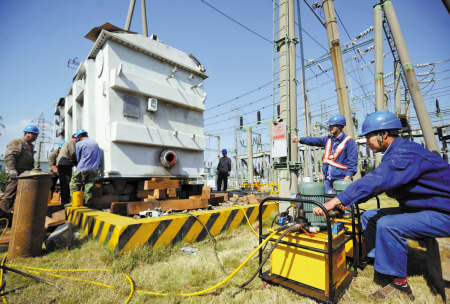

昨天,宁波供电公司工作人员正在进行作业。

通讯员 王幕宾摄

中国宁波网讯(宁波晚报记者 吴明京 通讯员 唐瑾瑾) 进入秋冬季,宁波电网迎来施工高峰。记者从宁波供电公司获悉,本月到12月底短短2个月的时间,宁波电网将有9个110千伏以上项目投产运行。

此前的今年1到10月,宁波电网已累计投产变电292万千伏、线路229.06公里;累计开工变电268万千伏、线路263.94公里。

本月开始的施工高峰,集中在鄞州、北仑、江北、海曙区域。即将投运的9个项目主要包括:500千伏天一—春晓III回输电线路工程,计划于12月16日启动投产,投产后将强化输电能力,提升北仑地区供电可靠性;220千伏育才输变电工程计划于今年年底前投运,育才变电站是江北区第二座220千伏变电站,将为江北城区送来充足可靠电源;220千伏澄浪变110千伏配套送出工程,计划12月投运,将使海曙区供电可靠性得到大幅度提高;鄞州区110千伏中河变电站第三台主变压器扩建工程也将在本月投运,为鄞州区中河街道的斯玛特商业广场、印象城等带来强劲“引擎”。

记者了解到,除了上述工程外,一批重点电网工程也在推进,在明后年陆续投运。在鄞州鄞江镇,500千伏明州输变电工程正进行前期工作,计划2016年下半年投运,届时明州变电站将成为宁波地区第7座500千伏变电站,提升市区、鄞州供电能力;500千伏春晓变电站扩建工程计划于2015年5月投运,它主要向北仑、江东、鄞州区供应负荷,大大提高上述区域供电能力。

今年年初,宁波供电公司负责人提出了要利用三年左右的时间,补强电网薄弱环节,抢建一批、开工一批和储备一批电网工程。2014年至2016年,宁波供电公司计划投入资金38.3亿元,建成220、110千伏项目10项,开工、储备220、110千伏项目18项。目前,宁波供电公司已提前做好2015年开工投产计划安排,重点关注新的负荷增长点和电网薄弱点。
