中国宁波网记者董娜 通讯员祁凯 李卓 文/摄
今天,随着首根管桩缓缓起吊,浙江省重点项目国电象山1#海上风电场(二期)工程正式启动施工建设,第一阶段先行实施6台风电机组基础试沉桩施工。

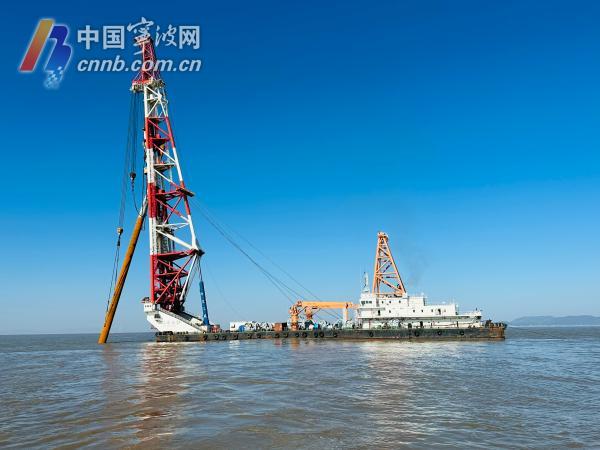

图为项目首根基础试沉桩入水。
据了解,二期项目位于象山县石浦镇东南海域,总投资金额60亿元,设计安装56台9兆瓦海上风力风电机组,总装机容量为504兆瓦,规模刷新浙江省最大海上风电场记录。
二期项目建成后,预计年发电量可达16亿千瓦时,与传统燃煤火电机组相比,每年可节约标煤53.25万吨,节约淡水426.5万立方米,减少二氧化碳排放102.17万吨,减少灰渣25.1万吨,并相应减少工业废水和温排水排放,对推动浙江省能源结构调整、产业结构升级,促进地方经济高质量发展具有重要意义。

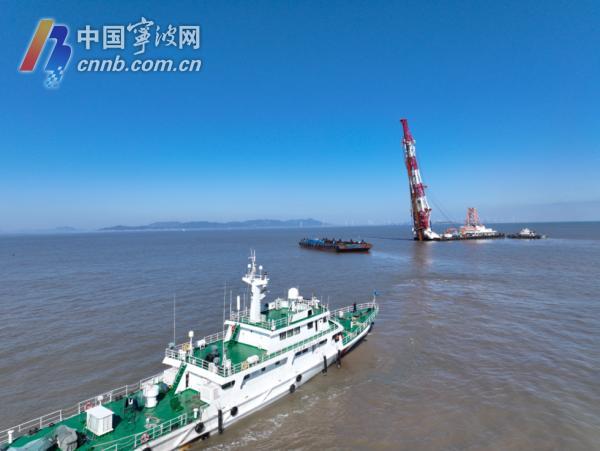

图为海巡艇保障海上施工安全。
海上施工作业主要依赖船舶,时值冬季,海上恶劣气象多发,对工期会产生较大影响。为助力企业抢抓冬季施工“窗口期”,护航海上风电项目施工作业安全,宁波海事部门提前制定了针对性保障方案。
“我们和相关职能部门共同商讨,主动前移船舶准入关口,建立防范清单,防止高风险船舶入场。同时,组建海上风电场党员保障专班,优化政务办理流程,提升项目审批效率。”象山海事处渔山海巡执法大队负责人说。

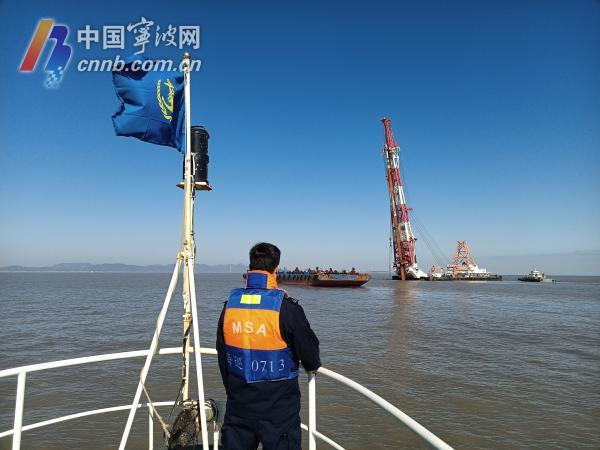

图为海事人员现场监督施工作业。
“海事部门为我们‘点对点’播发气象预警信息、与项目部协同制定进场施工计划,抢占每一次安全作业窗口,为企业解决了实际困难,不仅大大缩短施工作业总时长,也大幅减少了不必要的资金投入。”项目建设单位负责人告诉记者。

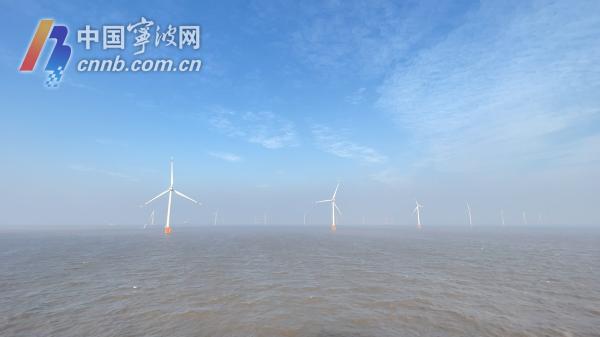

图为象山1#海上风电场(一期)全景。
编辑: 郭静纠错:171964650@qq.com
