近百名电力工人凌晨“挑灯”迁改线路
2025-05-30 07:23:44 稿源: 中国宁波网-宁波晚报

5月29日凌晨3时,多数人还在睡梦中时,慈城镇上皇桥附近灯火通明,近百名电力工人正紧张有序地开展通苏嘉甬高铁(江北段)电力迁改施工。

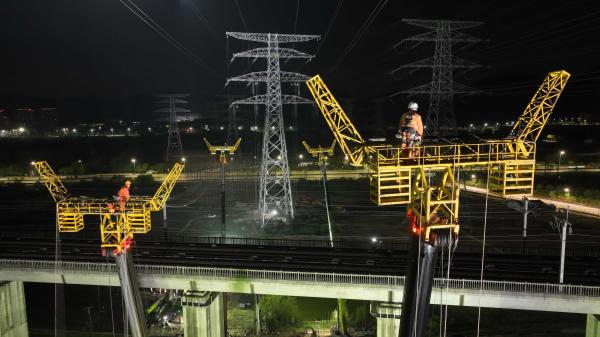

随着4台大型吊机发出的轰鸣声,作业人员借助移动升降照明车和无人机的强光,登上杭深高铁两侧的铁塔,开始跨越高铁的高压线路架线作业。

尽管现场下着小雨,工人们穿着防滑靴,系紧安全带,在铁塔上稳步作业,口号声与机械轰鸣声交织不断。

作为连接江苏、浙江的重要交通动脉,通苏嘉甬高铁的建设进度备受关注。该高铁线路建成后,将极大缩短苏浙沪地区的时空距离,对区域经济一体化意义重大。

其中,宁波段电力迁改工程是保障高铁顺利推进的关键环节,涉及慈溪、江北两段。江北段就需将6条110千伏线路“落地”改为电缆,迁改12条220千伏以架空线路形式迁改,新建54基杆塔、拆除89基,新建线路总长13公里。

“为了不影响白天铁路和公路的正常运行,施工团队特意选择在凌晨零点至3点的‘空窗期’进行作业,作业时间只有3小时,我们每天只能架设两根导线。”宁波送变电公司架空线路技术员毛佳杰介绍说,这段跨越高铁的线路共27根导线,需连续一周夜间施工,预计6月1日完工。

记者 林微微 通讯员 王幕宾 解葆青

编辑: 陈奉凤纠错:171964650@qq.com

中国宁波网手机版

微信公众号

客户端

市级重大新闻宣传服务平台

扫码下载

中国宁波网(宁波甬派传媒股份有限公司)版权所有(C)

Copyright(C) 2001-2025 cnnb.com.cn All Rights Reserved

互联网新闻信息服务许可证:3312017004 信息网络传播视听节目许可证:1104076

违法和不良信息举报电话:0574-81850000 举报邮箱:nb81850@qq.com

近百名电力工人凌晨“挑灯”迁改线路

稿源: 中国宁波网-宁波晚报 2025-05-30 07:23:44

5月29日凌晨3时,多数人还在睡梦中时,慈城镇上皇桥附近灯火通明,近百名电力工人正紧张有序地开展通苏嘉甬高铁(江北段)电力迁改施工。

随着4台大型吊机发出的轰鸣声,作业人员借助移动升降照明车和无人机的强光,登上杭深高铁两侧的铁塔,开始跨越高铁的高压线路架线作业。

尽管现场下着小雨,工人们穿着防滑靴,系紧安全带,在铁塔上稳步作业,口号声与机械轰鸣声交织不断。

作为连接江苏、浙江的重要交通动脉,通苏嘉甬高铁的建设进度备受关注。该高铁线路建成后,将极大缩短苏浙沪地区的时空距离,对区域经济一体化意义重大。

其中,宁波段电力迁改工程是保障高铁顺利推进的关键环节,涉及慈溪、江北两段。江北段就需将6条110千伏线路“落地”改为电缆,迁改12条220千伏以架空线路形式迁改,新建54基杆塔、拆除89基,新建线路总长13公里。

“为了不影响白天铁路和公路的正常运行,施工团队特意选择在凌晨零点至3点的‘空窗期’进行作业,作业时间只有3小时,我们每天只能架设两根导线。”宁波送变电公司架空线路技术员毛佳杰介绍说,这段跨越高铁的线路共27根导线,需连续一周夜间施工,预计6月1日完工。

记者 林微微 通讯员 王幕宾 解葆青
