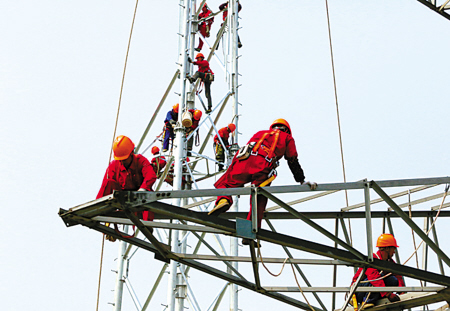

电力工人正在进行姚江变电站接入工程施工。(王幕宾冯瑄摄)
中国宁波网讯 27天奋战,全省“十二五”期间首个新建500千伏变电站———姚江变电站在宁波正式投运。笔者昨日从宁波电业局获悉,随着该变电站运营后,现有500千伏及以上重要电源往市区送电的供电瓶颈彻底打通,城市供电可靠性大幅升级。
500千伏姚江变电站是近年来我市建设的风险等级最高的变电站,稍有不慎,将会引发海曙、江北等中心城区全部停电。这个变电站的建设分为三个阶段,目前完成的是第一阶段接入工程,它也是风险最高的阶段。宁波电业局相关负责人介绍,姚江变电站的接入工程需要市区两条220千伏重要主干电力线路同时陪停、9条110千伏线路先后陪停。
启动科学的有序用电方案,成为工程顺利推进的关键。据了解,仅220千伏镇洪、海洪线双线同停,就导致了市区近5万千瓦的供电负荷缺口,这个缺口全靠有序用电解决。”为保险起见,电力部门提前安排了1万千瓦的应急机动负荷,以备不时之需。
在500千伏姚江变第一阶段接入工程实施的27天里,宁波电网启动最高风险等级的保供电行动———五星级风险保供电。23支事故应急抢修队伍24小时值班待命,市区6座220千伏变电站和110千伏骆驼变电站恢复有人值班,220千伏洪塘变等重点变电站做好防全停措施……统计显示,27天里电力部门累计消除保供电变电站电力缺陷27条,确保相关变电站安全可靠运行。
据悉,今年6月,500千伏姚江变电站第二阶段、第三阶段接入工程将陆续实施并完工,届时曾经薄弱的市区220千伏电网网架将变得“底气十足”,为不断上涨的城市用电需求提供强劲支撑。(记者冯瑄 通讯员张弦 王幕宾)
