甬派客户端记者 赵煜 通讯员 姜映雪 董柏锋 谢葆青
“所有闸刀分合闸功能正常,逻辑验证正常。”
随着指挥室发出最后一声指令,今日(5月3日)下午2时,宁波电力主网有史以来检修规模最大、作业人数最多的综合检修工程在500千伏河姆变电站顺利完工。
该工程自“五一”假期首日启动,历时三天,累计完成110余套设备的检修工作,高峰期作业人员200余人,是今年宁波电网迎峰度夏前的重点保障工程。
500千伏河姆变电站位于宁波余姚,是宁波地区第二座500千伏变电站。该站承接从金华、绍兴转运而来的特高压“西电”,并将其转供为宁波市日常可用的生产生活用电,是浙东重要的电力枢纽。

500千伏河姆变电站综合检修工程的现场。图片均为王幕宾摄
此次工程的“重头戏”是河姆第四台主变扩建工程,计划于今年5月29日投产。结合“新”扩建之际,“服役”已逾20年的河姆变也要来场“以旧换新”。国网宁波供电公司完成了河姆变220千伏综合检修,进行高层跨线更换、母线搭接等“旧”维修工作,涉及13组闸刀整体更换、8组闸刀导电部分更换、1台压变更换、3台避雷器更换及断路器维保等。

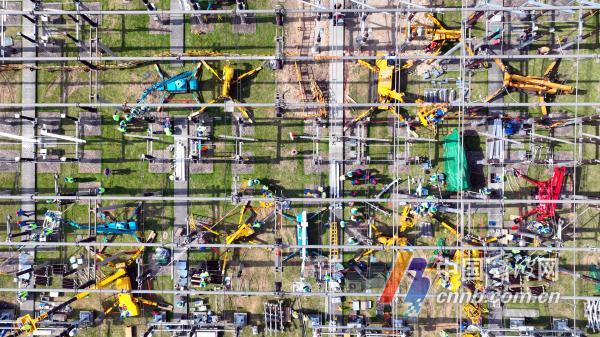

在500千伏河姆变电站内,高大的钢架支撑着密集的电力导线,黄黑警示线划分出带电区域。从无人机的视角俯瞰,数顶蓝色安全帽散落各处,围绕在横贯空中的线路交汇点左右,有序开展作业。

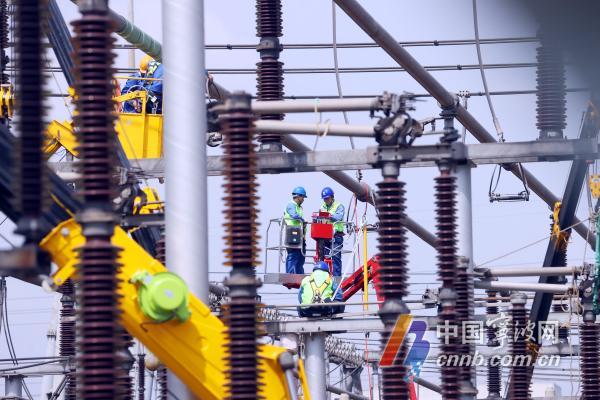

500千伏河姆变电站综合检修工程的现场。
两端粗重的绝缘瓷瓶是“电力积木”的底座,上方搭载着导电横臂,像搭桥一般联通两边的电路,它们整体构成了一组闸刀——相当于变电站里的“大开关”,专门用来切断或接通高压电路。
高约5米的导电臂的更换,是三日行动里的“老大难”。
“工作人员需要利用机械化设备,比如小吊机、小型升高车等,来实现吊装作业。导电臂大概有四五十斤重,绝缘瓷瓶则有百余斤,需要5到6人一起配合才能更换成功。”指着散落在场地里各式各样的履带式吊机,这位皮肤黝黑的90后小伙子曹勇滔滔不绝。
他是本次河姆变综合检修的总负责人,也是国网宁波供电公司变电检修中心超高压班班长。早在2月初,曹勇便带领各界面负责人开展现场多次踏勘作业,确保对现场作业的一切心中有数。
“哪里有人叫我,我就赶去哪里。”每日穿梭在钢铁森林般的变电站中,日均走3万步以上是他的家常便饭。

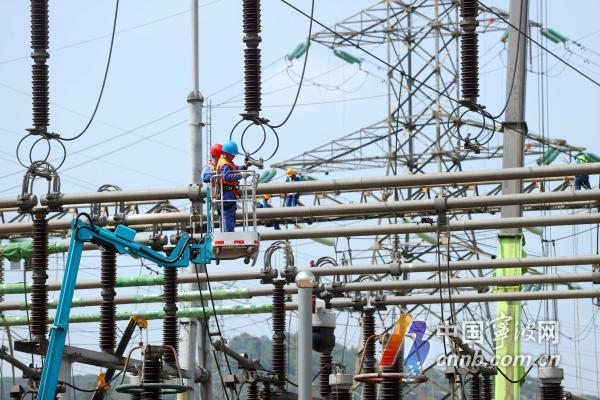

500千伏河姆变电站综合检修工程的现场。
更换一把闸刀至少需要两天,而且在高空作业时,为了保证安全,下方不得同步作业,这对检修时间提出了更高要求。
“电网检修一般是在居民、工厂的用电低谷期进行。而4号和5号工厂将陆续开工,为了不影响后续正常用电,我们必须在这三天内处理完成。”曹勇向记者解释三天窗口期的由来。
时间紧、任务重,交叉作业多、检修范围广,这也使得此次维修几乎“全员出击”,高峰期作业人员突破200人。
“我们基本把宁波地区所有的检修力量都派到这里来,包括变电检修中心、超高压运检中心、宁波送变电、运维分公司,甚至还有来自杭州、台州等外地的电网工作人员。”曹勇说,大家吃住都在附近,加班加点,将原计划6天的作业时间硬生生压缩至3天。

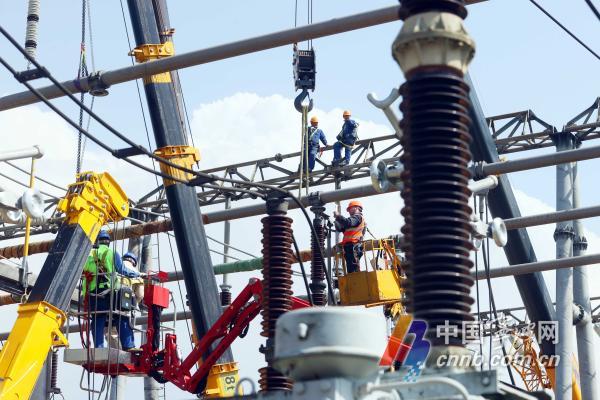

500千伏河姆变电站综合检修工程的现场。
随着正午的烈日逐渐西斜,场地内的探照灯不再如约亮起。望着不远处的千家万户,宁波电力人在现场,共同见证这一“不可能的任务”画上圆满句号。
